【人民日报】乌海抽水蓄能电站同日迎来双节点

11月13日 ,内蒙古威廉希尔williamhill官方网站自主建设的第一座抽水蓄能电站——乌海抽水蓄能电站地下厂房岩壁吊车梁浇筑完成、上水库大坝填筑完成 ,迎来两项主要节点 ,电站建设再次取得突破性希望 。

英国·威廉希尔(williamhill)唯一中文官方网站

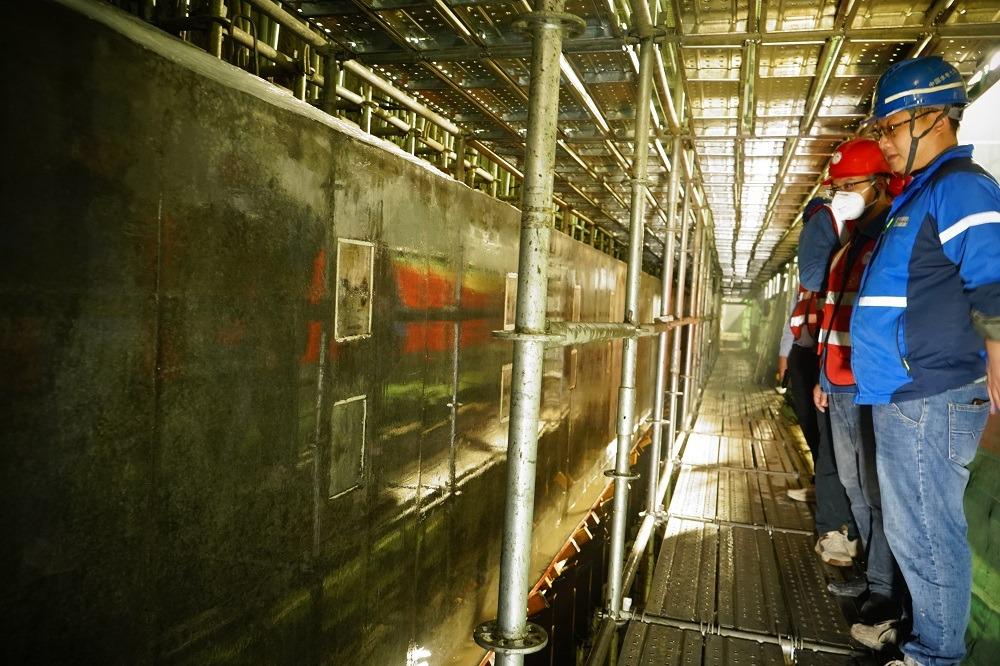

地下厂房工程由中国水利水电第七工程局承建 ,岩壁吊车梁在地下厂房系统中肩负发电机等大型装备吊装功效 ,是地下厂房开挖施工中难度最大、质量要求最高的部位 ,总长306米 ,上下游各长153米 ,于10月18日最先浇筑 ,共计28仓 ,受地质条件影响 ,增添附壁墙14仓 ,浇筑混凝土共1200立方米 ,提前一个月完成浇筑 。岩壁吊车梁浇筑接纳全梁通仓支模、跳仓浇筑的方法举行施工 。

内蒙古威廉希尔williamhill官方网站乌海抽水蓄能公司统筹清静质量进度 ,系统组织、全心策划、细腻安排 ,高标准、严要求、严把控施工清静关和质量关 。依托施工区大党建创优达标平台 ,坚持推行标准化施工、规范化管理 ,党员攻坚手艺小组多次召开聚会讨论专项施工计划 ,一连优化作业妄想 。在施工历程中使用覆膜木模板 ,优化混凝土配合比和工艺参数 ,设置自力养护系统 ,严酷落实混凝土温控、养护步伐 ,同时安排专人专班24小时验仓旁站 ,紧盯现场重点交织作业环节 ,使用数字化电站系统全历程监控每一仓混凝土施工历程 。历时27天 ,在全体建设者的配合起劲下 ,提前一个月清静优质的完成浇筑使命 ,为打造精品工程、样板工程迈出坚实的一步 。

上水库工程由中国能建葛洲坝集团承建 ,自尊坝填筑施工启动以来 ,乌海抽水蓄能公司坚持“试验先行、样板引路” ,先后完成水平、斜坡碾压场外试验 ,起劲开展数字化大坝配套设施建设 ,实时动态监测碾压机械的运行轨迹 ,剖析反响种种指标数据 ,确保碾压高质量完成 。历时10个月 ,大坝总填筑方量约300万立方米 ,较妄想工期提前半个月完成 ,为后续大坝沥青混凝土摊铺、库底垫层料填筑以及下闸蓄水涤讪坚实基础 。

乌海抽水蓄能电站是国家能源局“十四五”现代能源系统妄想的重点项目 ,电站投产运行后 ,主要肩负蒙西电网的调峰、填谷、调频、调相、紧迫事故备用及黑启动等使命 ,同时增进蒙西地区大规模风电、太阳能发电的并网消纳 ,提高新能源资源使用率 ,是推动能源绿色低碳转型 ,落实自治区“两率先”“两凌驾”生长目的的重点建设项目 。对提高内蒙古电网清静 ,优化电源结构 ,增强新能源消纳能力 ,改善煤电机组运行条件 ,降低碳排放等具有不可取代的作用 。对自治区构建以新能源为主体的新型电力系统、实现“碳达峰、碳中和”目的将起到主要支持作用 。
